定义:主生产时间表(MPS)是针对产品的单个最终产品或产品的副产品计划为了获取有关整体制造的详细信息。
而且,我们也可以理解分解汇总计划。当它为汇总计划的每个项目创建单独的时间表时。
此外,它还提供了对所有项目中列出的所有项目的见解材料清单(BOM)。
国会议员是资源管理系统不可或缺的一部分。它决定了制造单元中当前和未来的资源需求。此外,它指出:
- 何时需要产品?
- 该产品的需求量是多少?
它是生产管理的运营工具之一。因此,国会议员的成功和失败会影响公司的盈利能力。
通常,这些类型的时间表的计划范围很小。公司为此做好准备小时,,,,天,,,,星期或者月按要求。
通常,企业将国会议员准备3到18个月的地平线。
这对于将总体计划转换为产品计划的公司很有帮助。它充当收入计划临界后分析。
国会议员还帮助组织同步努力,变得盈利并提高效率。因此,它需要不同部门的合作及其认可。
主生产时间表指定:
- 产品规格
- 变体和尺寸
- 材料等
国会议员的某些部分保持恒定,称为冷冻区。该区域有助于保持一致性并促进比较分析。
注意:今天,制造单元通过软件在线准备议员。
内容:主生产时间表
什么是主计划,主制作计划和调度程序?
主要时间表提供有关产品数量和交付时间的信息。但是,它不涵盖有关生产计划的任何信息。
准备主生产计划的活动被称为主生产计划。准备这些时间表的人被称为主生产调度程序。
主生产计划原则
调度程序必须遵循以下在构建MPS的原则:
- 应该能够按照销售计划的顶级管理计划来匹配生产计划的量。
- 时间表必须满足内部和外部客户的需求。
- 通过制作简单的国会议员的形成操作环境精益简单。
- 周期性的延期选择。在此范围内,对齐您的结构,过程和时间表。
- 尝试按照完成策略。
- 在安排期间,必须保留管理人员的控制权。他们必须只使用计算机作为帮助。
目标
创建主生产计划的目标的目标如下:
- 根据最终用户要求安排并交付最终产品。
- 从可用资源中提取最好的。
- 实现可实现的交付目标并实现这些目标。
- 实现销售和运营团队设定的目标。
- 从较低的生产和损失中节省公司。
用途
制造商使用MPS来:
- 数量生产
- 识别瓶颈
- 预期要求
- 实现生产目标
重要性
主生产计划(MPS)以以下方式使制造公司受益:
- 它桥梁物质资源计划(MRP II)和最终集会时间表(FAS)。
- 国会议员是一种明确定义的详细计划优先计划。
- 它有助于确定资源需求和可用性。
- 组织可以提供和实现承诺的交货。
- 国会议员还阐明了生产计划变化的变化和原因。
- 这些时间表是路线图对于与生产有关的不同部门。
- 评估生产机器及其子部分的要求和可用性。
- 有助于实现公司的汇总目标。
功能
国会议员在制造单元中执行以下功能:
- 将宏观计划转换为微观计划。
- 替代时间表的形成和分析。
- 确定材料和容量要求。
- 最佳利用可用设施及其能力。
- 根据要求创建替代计划。

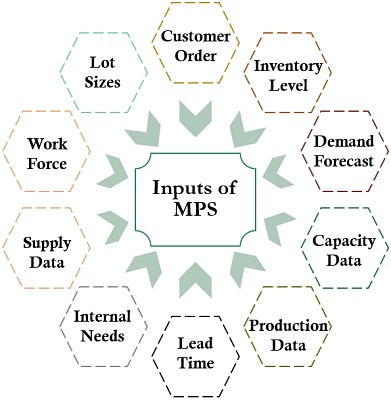

MPS的输入
调度程序从不同来源检索数据以构建主生产计划。因此,我们将数据收集的来源称为输入。
以下是可以将其作为MPS输入的一些来源:
- 客户和经销商的订单
- 存货水平,金钱和进度
- 需求预测
- 地块尺寸
- 容量数据
- 生产数据和成本
- 交货时间
- 内部要求
- 供应数据
- 劳动力和工作中心
MPS的输出
此外,在暗示这些输入之后,MPS生成了下面列出的一些输出:
- 要生产的金额
- 人员配备水平
- 可用的数量
- 预计可用余额
- 建立时间表报告
- 跟踪时间表
- 金融计划
- 材料要求计划(MRP)
主生产计划工作
阶段1:指定计划的最终项目
首先,您需要隔离产品线和类别。它将有助于列出要包含在国会议员中的项目。
阶段2:确定交货时间
下一步是确定列出产品的交货时间。您可以从总生产计划中获取此信息。
阶段3:将必要的数据输入MPS
之后,输入构架MPS所需的数据。您可以从上面给出的来源列表中获取输入数据。
阶段4:检查容量生存能力
在制定时间表之前,您必须分析设施的容量。因此,您可以使用粗糙的容量计划。
阶段5:创建主生产计划
如果您有足够的容量,则可以继续创建产品的国会议员。但是,当当前能力无法满足需求时,请准备替代计划。
阶段6:监视和审查
最后,您必须查看MPS生成的输出。另外,您需要使用创建的时间表跟踪实际绩效。最后,在延迟时采取必要的纠正措施。
国会议员关注的领域
- 创建滚动计划基于先前的MPS分析。
- 这计划视野准备时间表。
- 该计划的一部分被保存为冻结区。
- 周到的时间桶和时间围栏。
主生产时间表示例

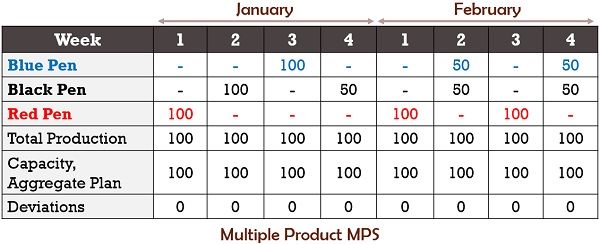

多个产品示例:
下面给出的是主生产计划的示例。它描绘了1月和2月的三种产品的周期计划。
此外,它显示了预计的需求以及总生产计划。
单产品示例:
结论
总而言之,国会议员是根据总体计划制定的产品详细计划。此外,它还提供了每周的生产时间表。
如今,公司使用ERP系统进行计划和控制。因此,他们在这些系统上创建国会议员。他们只是输入所需的数据并生成时间表。但是主要重点是将其实际应用。
